固定登车桥装上去稳不稳、用几年不漏水,很大程度上取决于基础施工这一步。很多采购负责人把注意力放在设备本身,等安装时才发现地坑尺寸不对、排水没做、混凝土强度不够,结果返工重做,工期拖了半个月。这篇文章把固定登车桥基础施工方案怎么写、地坑尺寸怎么定、施工步骤怎么排,一次讲清楚。

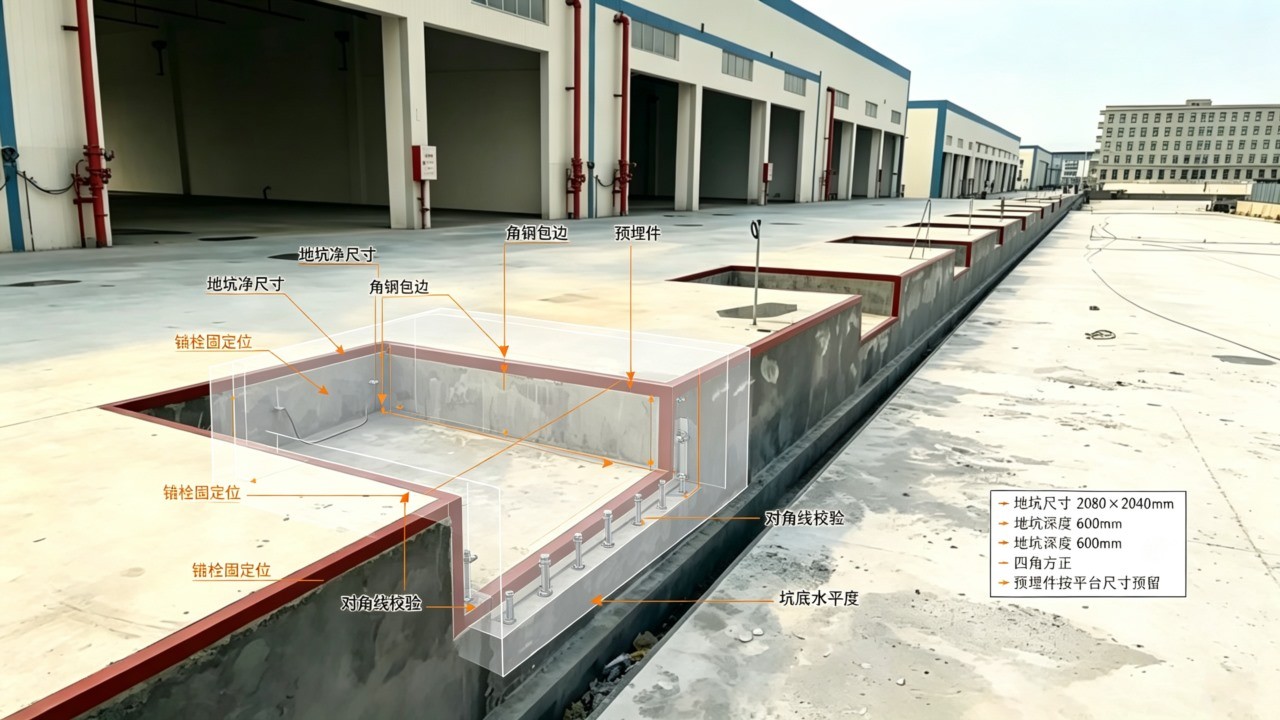

图1:固定登车桥地坑施工现场实拍图
一、施工前必须确认的三件事
方案动笔之前,先确认三个前提,否则写出来的方案没法落地。
▶ 安装方式:地坑式还是无坑式。 地坑式适合新建月台,地坑深度通常500到600毫米,具体取决于登车桥收起后的高度。无坑式适合老旧厂房改造,不挖地坑,登车桥直接装在月台表面,用斜坡过渡。两种方式的基础做法完全不同,方案第一步就要写明。
▶ 地坑图纸来源。 地坑尺寸不是施工队自己定的,必须由登车桥厂家提供。标准地坑尺寸常见的有2030×2000mm、2500×2000mm、2500×610mm等,具体按设备底座尺寸确定。地坑净尺寸一般比底座每边大200到300毫米,留出安装调整余量,偏差控制在±10毫米以内。
▶ 现场条件复核。 确认地下管线位置、地下水位、月台混凝土强度。地下水位高的区域,地坑底部要做碎石排水层和防水处理;月台混凝土强度低于C25的,需要局部加固。
二、地坑尺寸与精度要求
地坑尺寸写进方案时,不能只写长宽深,要带上精度要求,施工队才知道控制标准。
项 目 标准 允许偏差
地坑长度 按设备底座+400-600mm ±10mm
地坑宽度 按设备底座+400-600mm ±10mm
地坑深度 500-600mm(按设备确定) ±5mm
对角线误差 两对角线等长 ≤10mm
坑底水平度 整体平整 ≤3mm/m
侧壁垂直度 垂直于坑底 ≤5mm
对角线误差这一项容易被忽略。如果对角线不等长,设备底座放进去会翘角,强行安装会导致桥板变形。施工时用卷尺测量两条对角线,差值超过10毫米就要修整。

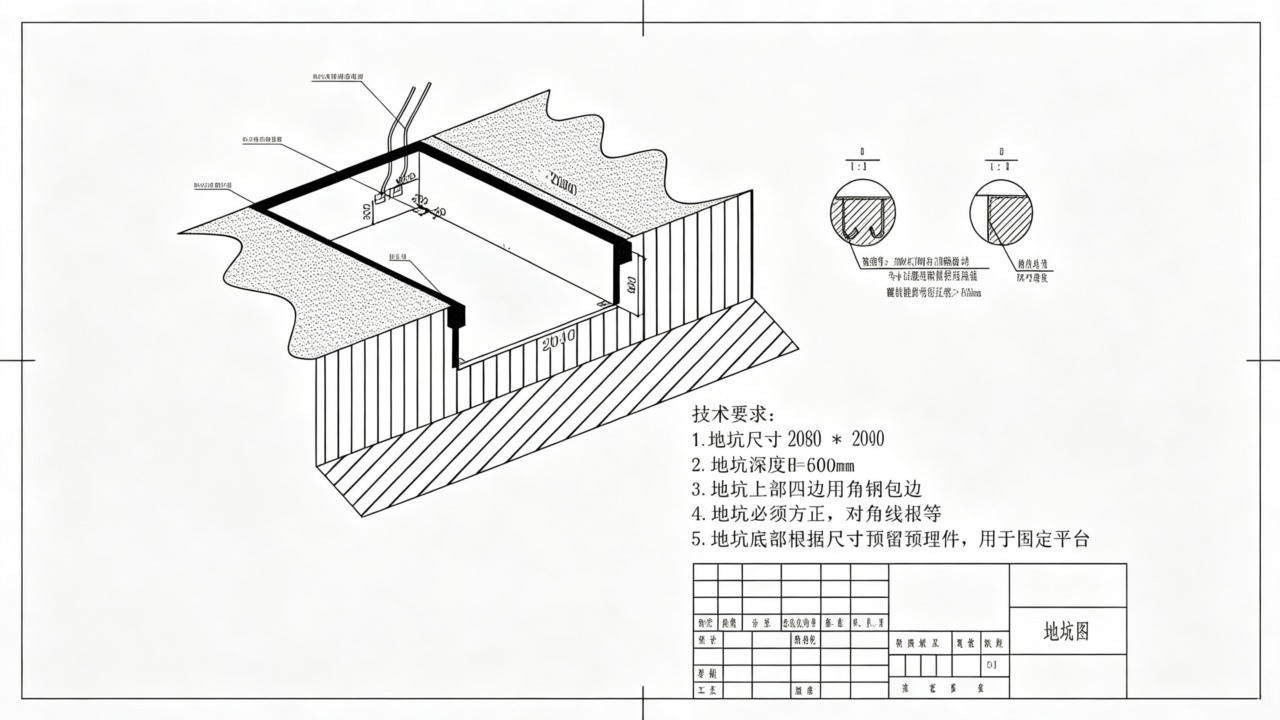

图2:固定登车桥地坑尺寸与精度要求示意图
三、施工流程五步
第一步:放线开挖。 按地坑图纸放线,机械开挖时预留200毫米人工修整层,避免超挖扰动地基。坑底夯实后,浇筑C15素混凝土垫层,厚度100毫米。垫层作用是找平并防止地基土扰动。地下水位高的区域,垫层下方加碎石排水层。
第二步:钢筋与预埋件。 地坑侧壁和底板按设计配筋,通常采用双层双向钢筋,直径8到10毫米,间距150到200毫米。混凝土强度不低于C30,抗渗等级不低于P6。预埋件包括底座锚栓和排水管接口。锚栓位置按图纸精确固定,误差控制在±5毫米以内,预埋钢板水平度≤3mm/m。这一步偏了,设备装上去对不上孔,现场只能扩孔或重新植筋。
第三步:混凝土浇筑与养护。 浇筑时振捣密实,表面找平。养护时间不少于7天,冬季施工延长到14天并做保温。养护期间不能安装设备,混凝土没达到强度就上设备,锚栓受力后容易松动。
第四步:防水施工。 地坑外防水用聚氨酯涂料,厚度不低于2毫米;内防水用水泥基防水涂料,厚度不低于1.5毫米。阴阳角和穿墙管周围加铺增强层。防水层做完要做闭水试验,注水24小时检查有无渗漏。这一步省了,液压系统受潮腐蚀是迟早的事。
第五步:排水与集水坑。 坑底向集水坑方向做不小于2‰的排水坡度。集水坑尺寸不小于500×500×500毫米,内装排水泵或接排水管。排水管直径不小于50毫米,出口设防倒灌措施。雨季积水排不出去,油缸底部长期泡水,密封件老化会明显加快。

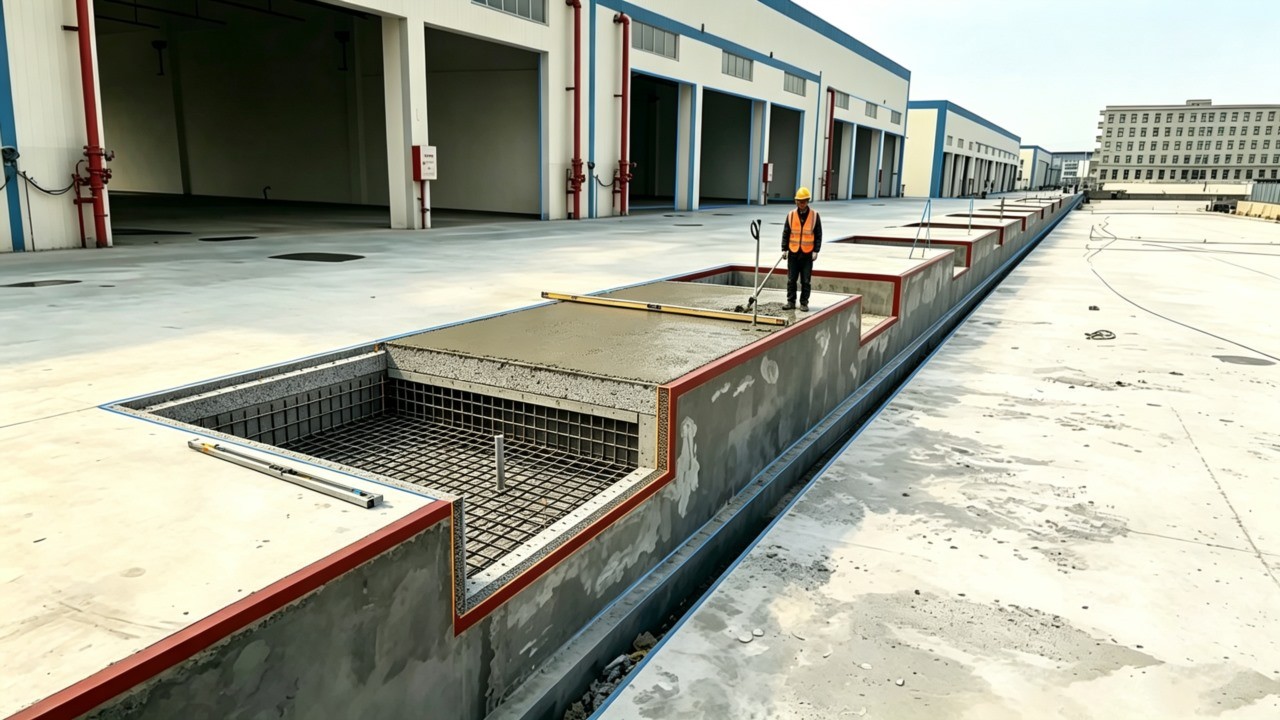

图3:地坑式固定登车桥基础剖面示意图
四、验收清单
施工完成后,按下面清单逐项检查,建议打印出来逐条打勾:
序号 检查项 标准 检查方法
1 地坑长宽 按图纸,偏差±10mm 卷尺实测
2 地坑深度 按图纸,偏差±5mm 卷尺实测
3 对角线误差 ≤10mm 卷尺实测
4 坑底水平度 ≤3mm/m 水平仪
5 混凝土强度 C30以上 试块报告
6 预埋件位置 偏差±5mm 卷尺实测
7 预埋钢板水平度 ≤3mm/m 水平仪
8 防水层 无破损、闭水试验合格 注水24h
9 排水坡度 ≥2‰ 水平仪
10 集水坑 无积水、排水泵正常 注水测试
五、常见返工原因
● 地坑尺寸做小了。 放线时没留调整余量,设备放不进去。返工要重新开挖,工期至少多一周。方案里一定要写明“净尺寸比底座每边大200-300mm”。
● 预埋件位置偏了。 锚栓位置偏差超过10毫米,底座孔对不上。现场扩孔会削弱连接强度,重新植筋则要等固化。方案里要写清“预埋件位置偏差≤±5mm”。
● 排水没做或坡度反了。 雨季积水,液压泵站和油缸底部长期泡水。返工要把地坑底部打掉重做,代价很大。
● 混凝土强度不够就安装。 为了赶工期,养护3天就上设备。锚栓受力后周围混凝土开裂。方案里写明“养护不少于7天”。
● 防水漏做。 地坑侧壁渗水,液压系统受潮。返工要凿开侧壁重做防水,费用比一次做好高出好几倍。
结 语
固定登车桥基础施工方案怎么写,核心就三件事:地坑尺寸写清楚、精度要求写具体、验收清单列出来。把这三点落在方案里,施工队有据可依,验收时有据可查,返工概率会明显降低。需要技术交底资料?把您的地坑条件、月台高度和安装方式发给我们,我们帮您出一版针对性的施工方案。
